“锅炉大修工作已全部完成,达到备用条件”,经过近25天的紧张作业,公司山东虹桥检修维保项目部圆满完成了3#炉计划检修任务,做好了迎峰度夏保电的准备。
随着供热需求的不断增长,锅炉的运行负荷也在不断增加。长时间的运行使得锅炉设备面临巨大的压力,也更容易出现各种事故隐患。为确保迎峰度夏机组的稳定运行,虹桥检修维保项目部组织对3#炉进行了一次全面检修。
本次检修覆盖范围广、设备多,从给煤机、炉膛内部水冷壁受热面检查以及耐火材料修复还有高、低压过热器内部积灰情况,一直到除尘器包括更换除尘布袋等等,时间紧任务重。为顺利完成3#炉计划检修任务,项目部精心组织策划、密切配合协作,项目经理王同国带领团队认真梳理检修范围、主要消缺、隐患治理项目以及技术监督情况等,通过反复认证,制定详细方案,确保检修工作在时间上充分利用、技术上精益求精、安全上万无一失。

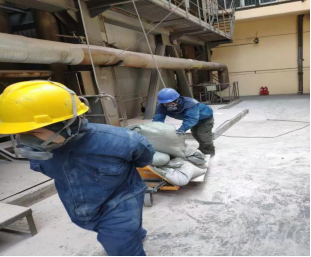

由于此次锅炉检修工作量大、工期紧,项目部抽调检修精干力量,组织15名检修工作人员,分成3个作业面协同开展作业。检修过程中,工作人员严格按照检修方案及现场标准化作业流程,对整个炉本体内部、空预器、以及高、低压过热器等等进行全面检修、检测、清扫,并对一次风机轴承及部分设备磨损严重部件进行了更换。整个过程,工作区域安全措施规范到位,工作现场井然有序,作业人员忙而不乱。
本次集中检修共完成消缺25项、隐患治理3项,有效提高了锅炉设备的设备运行可靠性。下一步,项目部将继续加大对机组设备的运行维护消缺工作力度,持续为设备“强筋壮骨”,为做好迎峰度夏的电力供应保障打下坚实基础。
