由公司运维的山东禹城风电项目于2025年5月16日22:00成功实现并网发电。本项目采用35kV电压等级并网,通过智能化集电线路设计,显著提升电力传输效率,同时降低设备损耗。八台风机叶轮直径达180米,轮毂高度170米,创下了该地区低风速高塔筒风机应用的先例。

       本项目总装机规模达48MW,并同步配套建设16.8MW/33.6MWh储能。作为项目的核心运维团队,华蔚电力公司以高标准、严要求的专业操作,保障了并网全程的安全性与高效性,为公司的专业发展再添新业绩。

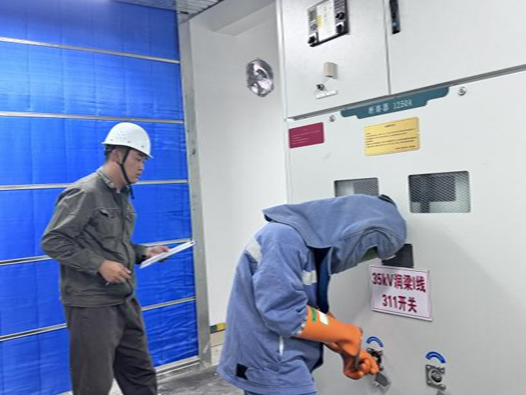

禹城运维项目部经过了生产准备期的参与安装、调试等工作,从每一台设备、每一路电缆到保护都认真的监督、标识到每台设备的调试到整体调试,严格把关,为一次性顺利并网奠定了基础。

5月16日下午17时,随着调度指令下达,风电场并网操作正式启动。项目部严格执行《电力安全工作规程》,提前完成设备调试与参数校核及保护定值保护压板核对,利用数字化监测平台实时跟踪场站设备状态及风机状态;针对可能出现的电网波动、设备过载等风险,制定专项处置方案;与当地供电公司及风机制造商建立24小时应急响应机制,实现了数据共享与快速决策。

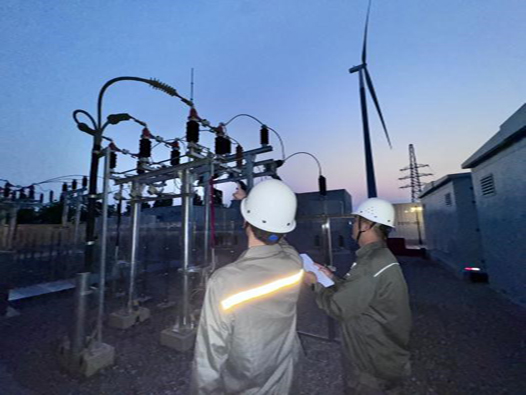

经过近5小时的有序操作,当日22时00分,风电场倒送电完成,SVG、集电线路、储能线路成功带电,设备运行平稳,风机及储能单元逐步调试启机,顺利完成并网。
